MOQUEGUA: GATO ENCERRADO EN LA CONSTRUCCIÓN DE LA SEDE DEL GOBIERNO REGIONAL

353

Cinco exfuncionarios públicos pertenecientes a las gestiones de los ex-gobernadores Jaime Alberto Rodríguez Villanueva (Jamocho) y Zenón Gregorio Cuevas Pare fueron encontrados con presunta responsabilidad por los sobrecostos e irregularidades en la nueva sede central del Gobierno Regional de Moquegua, construida bajo la modalidad de obras por impuestos entre los años 2013 y 2021, ocasionando un perjuicio económico de 1 millón 026 mil 720.42 soles.

La noticia tiene como fuente el Informe de Auditoría de Cumplimiento 28122-2024-CG/APP-AC de 110 folios firmado por Marco Antonio Rodríguez Mendoza (Jefe de la Comisión Auditora), Ángela Rocío Fernández Rojas (Supervisora de la Comisión Auditora), Milagros Olinda Mondragón Rojas (Abogada de la Comisión Auditora), Deysi Delgado Lacho (Integrante de la Comisión), Cheylla Irma Viviana Velasco Reto (Integrante de la Comisión) y Miguel Alberto Huamaní Lévano (Integrante de la Comisión).

3 HECHOS IRREGULARES

01) El Gobierno Regional de Moquegua aprobó las valorizaciones de ejecución del expediente del adicional de obra 01, sin verificar que 12 sub partidas no fueron ejecutadas, recepcionando la obra y pagando sin observaciones; generando un perjuicio económico de 389 mil 618.67 soles, favoreciendo a la empresa privada.

02) Utilizaron un índice unificado de precios incorrecto para la aplicación de la fórmula polinómica con la que se calculó el reajuste de las valorizaciones del proyecto de la sede central, aprobando con dicho error la liquidación del convenio de inversión pública regional; vulnerando el reglamento de la Ley 29230 y normas técnicas aplicables, generando un perjuicio económico de 80 mil 417.70 soles producto del pago en exceso a la empresa privada.

03) EL GORE aprobó el trámite del expediente técnico del adicional de obra 01 sin advertir que la entidad privada supervisora y la empresa privada ejecutora se excedieron en 91 días hábiles del plazo establecido en el reglamento de la Ley 29230, ocasionando que el gobierno regional asuma el costo del adicional 02 por el servicio de supervisión, generando así un perjuicio económico al Estado de 566 mil 684.05 soles por dar trámite indebido al expediente técnico del adicional de obra 01.

DEFECTOS TÉCNICOS

De acuerdo al informe, el gobierno regional realizó indebidamente trabajos por administración directa en el sistema de drenaje subterráneo de 6.5 hectáreas no sólo beneficiando a la empresa privada, sino que esos trabajos tienen fallas técnicas (filtraciones y falta de buzones) obligando al Estado a gastar S/ 1.3 millones en correcciones. Además, tras la recepción del proyecto en 2017, no se hizo mantenimiento a los aisladores sísmicos y otras instalaciones.

PRESUNTOS RESPONSABLES

1) Jefe de Supervisión y Liquidación de Obras, Alfredo Pedro Tala López (presunta responsabilidad civil).

2) Jefe de Supervisión y Liquidación de Obras, Alonso José Agüero Taipe (presunta responsabilidad civil) .

3) Coordinador del convenio, proyecto y del contrato de supervisión, Fredy Jaime Calsín Adco (presunta responsabilidad civil).

4) Coordinador y administrador de contratos del proyecto, Jesús Augusto Málaga Poma (presunta responsabilidad civil).

5) Jefe de Supervisión y Liquidación de Obras, Nicolás Walter Campos Muñoz (presunta responsabilidad penal), que desempeñó el cargo del 07 de enero de 2019 al 07 de enero de 2020.

PERJUICIO ECONÓMICO

Haciendo la sumatoria de los 389 mil 618.67 soles de perjuicio correspondiente a la primera irregularidad, más 80 mil 417.70 soles de la segunda irregularidad y los 566 mil 684.05 soles del tercer hecho irregular, el perjuicio económico generado al Estado asciende a 1 millón 026 mil 720.42 soles.

LA FICHA TÉCNICA DEL CONVENIO OXI

Denominación: Mejoramiento del servicio institucional de la sede central del Gobierno Regional de Moquegua.

Descripción del convenio:  Edificación de cinco niveles para oficinas y un nivel de semisótano, área de estacionamiento, auditorio, comedores, , áreas de almacén y archivo, con sistema de aisladores sísmicos entre el piso técnico y el sótano.

Fecha de suscripción: 31 de julio de 2014.

Modalidad: Obras por impuestos.

Plazo: 425 días según el convenio y 663 días de plazo real de ejecución.

Entidad pública: Gobierno Regional de Moquegua.

Empresa privada: Consorcio conformado por Southern Perú, Yura SA, Banco Internacional del Perú SAA-Interbank.

Ejecutor del proyecto: Incot SAC Contratistas Generales.

Supervisora privada: Kukova Ingenieros SAC.

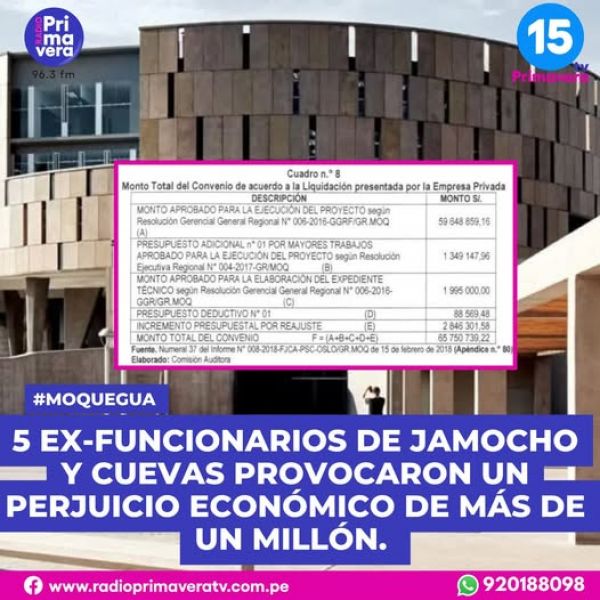

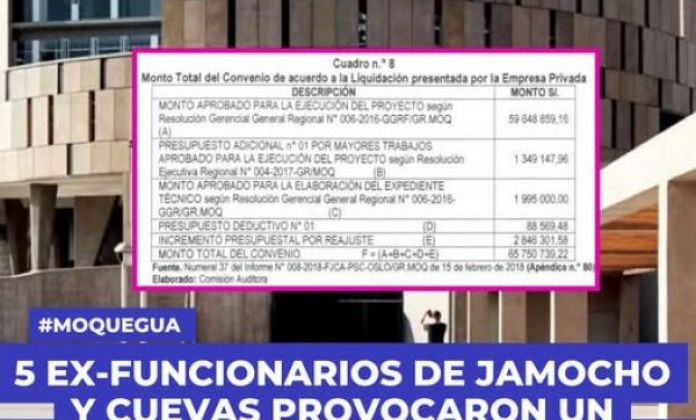

Inversión: S/ 58,849,327.20 a la firma del convenio y monto final de S/ 65,750,739.22.

Adendas: 10 adendas.

Estado: Liquidado con Resolución Ejecutiva Regional 364-2018-GR-MOQ del 27 de diciembre de 2018.

*FUENTE: Periódico El Rotativo
